Rostahemmet




Verksamhet: Äldreboende

Plats: Rosta, Örebro

Beställare: Asplunds fastigheter

Entreprenadtyp: Totalentreprenad fastpris

Byggtid: Februari-maj 2025



Drygt 100 sprinklers, lika många fönster och ett 30-tal dörrar. Det har varit vår arbetsuppgift på Rostahemmet i Örebro under våren.

102 fönster fördelat på två huskroppar har bytts ut och fått ny fasadplåt. En handfull fönsterdörrar har också bytts ut.

Dörrarna in till avdelningarna är även de nya, och ett nytt sprinklersystem har installerats. Vid bytet av alla fönster och innerdörrar behövde vi asbest-sanera.

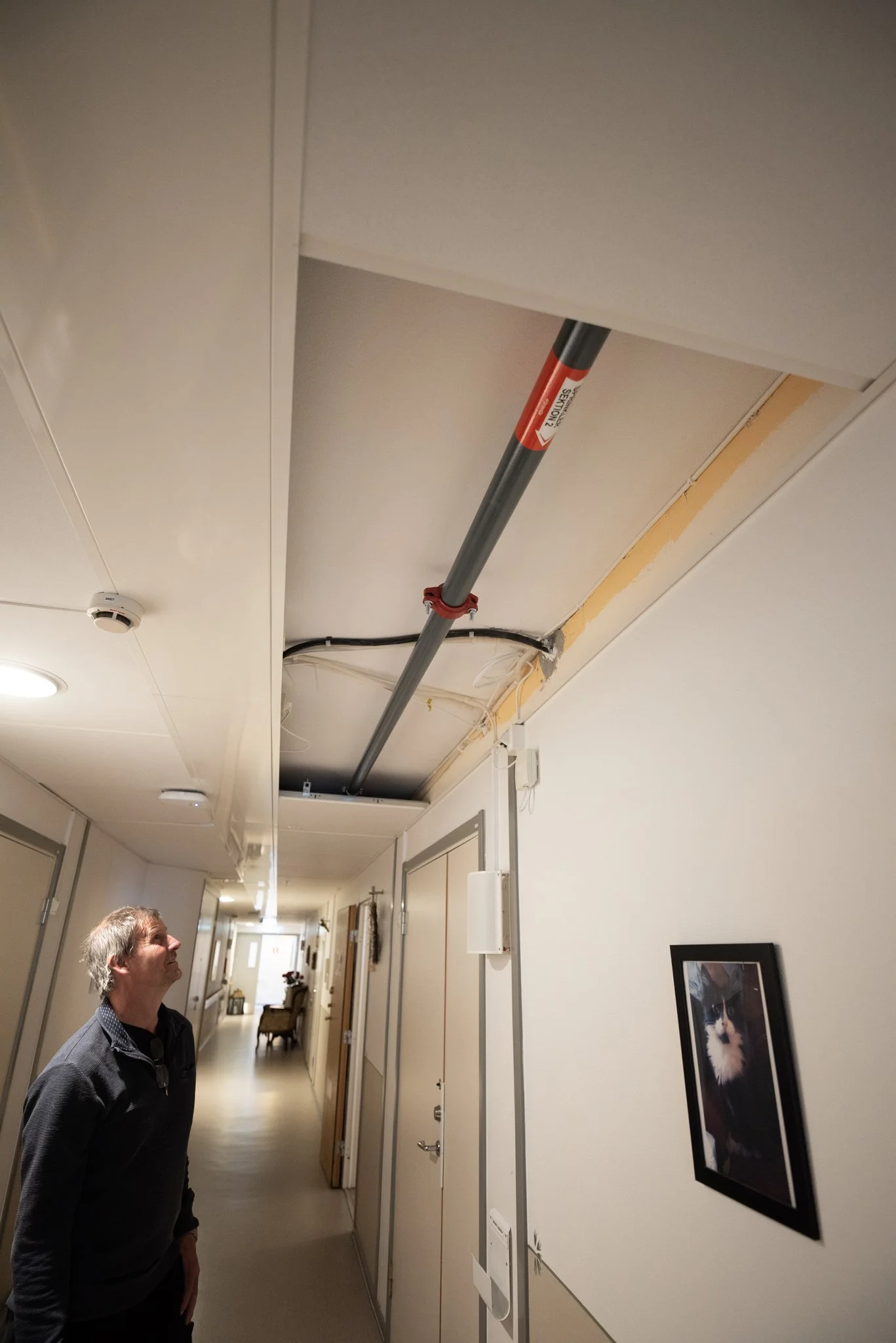

Totalt 108 lägenheter, plus hemmets gemensamhetsutrymmen, har fått nya sprinklers. En ny sprinklerscentral är numera installerad i källaren.

Alla lägenheter är en egen brandcell, och även från trapphusen ut till korridorerna.

Att arbeta i en byggnad där personer ska bo medan byggarbetet pågår är lite speciellt. Särsikilt med de extra krav som ställs där flera av de boende är äldre och är drabbade av exempelvis demens.

– Vi har fått tagit hänsyn till de boende och anpassat tiden vi varit inne i lägenheterna efter varje person. Det är ju ändå deras hem vi ska in i, säger projektledaren Stefan Persson.

– Vi behövde kärnborra för att få in sprinklersystemet, och det låter väldigt högt! Men det har gått väldigt bra eftersom vi haft en så tät dialog med enhetschefen. Varje vecka har vi haft möte och bestämt när, var och hur saker ska göras så att både de boende och personalen har varit förberedda på vad som ska hända.

Stefans tips för att ett projekt av den här typen ska flyta på så smidigt som möjligt är att:

  • det är a och o med tät dialog med enhetschef, personal, brukare om möjligt, och även beställaren – helst dagligen

  • de som utför jobben behöver acceptera att det kan hända saker som kräver att man visar hänsyn och är lyhörd. Till exempel kan en boende få panik över att det kommer in främlingar på rummet, och då kan man behöva ändra sin plan och ta ett annat rum före

  • vara noga med att hålla rent och snyggt omkring sig och inte lämna verktyg när man går på rast. Både för trivsel och på grund av skaderisken

  • alla som arbetar får vara beredda på att höra en och annan anekdot från svunna tider ;)

På Rostahemmet fungerade alla dessa delar – och projektet blev till och med klart två månader före utsatt tid.
– Det är inte vanligt – det här har varit ett kanonobjekt! avslutar Stefan Persson.






Pia GyllinKommentera
